// Gewährleistung beim Bau

Gewährleistung beim Bau: Rechte, Fristen und Praxis

// craftivo  ·  14 Min  ·  28.09.2026

Drei Monate nach der Abnahme meldet der Kunde Hohlstellen im Fliesenspiegel eines Neubaus. Du suchst Fotos, Bautagebuch und Abnahmeprotokoll zusammen, findest aber keinen eindeutigen Beleg zum Baufortschritt. Genau dann zeigt sich, was Gewährleistung beim Bau im Betriebsalltag wirklich bedeutet: Nicht nur die Jahreszahl zählt, sondern die Kette aus Vertrag, Abnahme, Dokumentation und Mängelanzeige.

Inhaltsverzeichnis

Warum die Uhr schon bei der Abnahme tickt

Der Fliesenleger hat sauber gearbeitet, davon ist der Inhaber überzeugt. Auf der Baustelle gab es während der Ausführung keine Beschwerden. Der Kunde hat die Räume übernommen und die Abnahme unterschrieben. Erst später klopft er die Fliesen ab und meldet mehrere Hohlstellen.

Der häufige Denkfehler lautet: Die Gewährleistung beginnt, sobald der Kunde einen Mangel meldet. Das stimmt nicht. Die Verjährungsfrist startet grundsätzlich mit der Abnahme, nicht erst mit der Fertigstellung im umgangssprachlichen Sinn und auch nicht mit der Reklamation. Für Bauwerke gilt nach BGB in der Regel eine Frist von fünf Jahren ab Abnahme, bei wirksam vereinbarter VOB/B meist vier Jahre. Das bestätigt auch die Verbraucherzentrale zu Handwerkeraufträgen und Abnahme.

Was beim Streit zuerst fehlt

Nach der Abnahme muss der Auftraggeber typischerweise darlegen, dass der Mangel bereits bei der Abnahme angelegt war oder auf Deiner Leistung beruht. Ohne Fotos vom Untergrund, ohne Angaben zu den verwendeten Materialien und ohne nachvollziehbaren Bauablauf wird diese Zuordnung unnötig schwer.

Vor der Abnahme liegt die Beweislast typischerweise beim Unternehmer. Danach verschiebt sich die praktische Beweisführung. Der Kunde muss nicht nur ein Symptom nennen, sondern den Zusammenhang mit Deiner Leistung plausibel machen. Deine Dokumentation entscheidet mit darüber, ob Du diesen Zusammenhang sachlich prüfen kannst.

Praktische Regel: Dokumentiere nicht erst den Schaden. Dokumentiere den Zustand, bevor der Schaden sichtbar wird.

Lege für jedes Projekt einen klaren Arbeitsstand an. Ein Angebot für ein Mehrfamilienhaus, die Objektadresse, der betroffene Raum, der ausführende Mitarbeiter und die Abnahme müssen zusammengehören. Eine einfache Checkliste für Baustelle und Büro hilft beim Start. Sie ersetzt aber nicht die saubere Zuordnung von Fotos, Notizen und Fristen.

BGB und VOB/B im direkten Vergleich

BGB-Werkvertrag und VOB/B sind zwei Vertragswelten. Keine davon ist automatisch für jeden Auftrag die richtige. Entscheidend ist, was vereinbart wurde, ob die VOB/B wirksam einbezogen wurde und welche konkrete Leistung Du ausgeführt hast.

Beim BGB gilt für Arbeiten an einem Bauwerk grundsätzlich eine fünfjährige Verjährungsfrist ab Abnahme. Für andere Werkleistungen gelten meist zwei Jahre. Bei der VOB/B beträgt die Frist für Bauwerke im Regelfall vier Jahre. Für bestimmte maschinelle oder elektrotechnische Anlagen sowie für vom Feuer berührte Teile von Feuerungsanlagen können nach VOB/B zwei Jahre gelten. Die Handwerkskammer Magdeburg erklärt die Fristen nach VOB/B.

Kriterium BGB VOB/B, wirksam einbezogen
Bauwerk Grundsätzlich 5 Jahre ab Abnahme Im Regelfall 4 Jahre ab Abnahme
Andere Werkleistungen Meist 2 Jahre Je nach Leistung häufig 2 Jahre
Fristbeginn Abnahme Abnahme
Beweisführung nach Abnahme Auftraggeber muss Zusammenhang zur Unternehmerleistung darlegen Ebenfalls praktisch entscheidend, mit zusätzlichen VOB-Regeln
Vertragsgrundlage Gesetzlicher Werkvertrag Zusätzliche Vertragsbedingungen müssen wirksam einbezogen sein

Was Du im Vertrag prüfen musst

Bei Privatkunden mit einem Ein- oder Zweifamilienhaus solltest Du die Vertragsgrundlage nicht nebenbei behandeln. Prüfe, ob ein BGB-Vertrag vorliegt oder ob die VOB/B tatsächlich wirksam vereinbart wurde. Eine bloße Erwähnung auf einer Rechnung löst nicht automatisch jede gewünschte Rechtsfolge aus.

Auch die sogenannte Rügepflicht darfst Du nicht pauschal aus dem Kopf anwenden. Sie hängt von Vertragsgrundlage, Vertragstyp und konkreter Situation ab. Eine schriftliche Mängelanzeige bleibt trotzdem der sichere Weg, weil ein Telefonat später schwer nachweisbar ist.

Hemmung und Nachbesserung

In der VOB/B kann ein erstes schriftliches Mangelbeseitigungsverlangen kurz vor Fristablauf die Verjährung um weitere zwei Jahre verlängern. Nach Abnahme der Mangelbeseitigungsarbeiten beginnt für diese Nachbesserung eine neue selbständige Frist von zwei Jahren. Die Darstellung der VOB/B-Gewährleistung bei Allianz Trade zeigt, warum eine Mängelakte nicht mit dem ursprünglichen Abnahmedatum endet.

Für die Praxis reicht deshalb ein Feld mit „Gewährleistung bis“ nicht immer aus. Du brauchst außerdem den Vertragstyp, das betroffene Gewerk, das Eingangsdatum der Mängelanzeige und den Stand der Nachbesserung.

Die Abnahme als Schaltpunkt im Projekt

Die Abnahme ist kein kurzer Termin für eine Unterschrift. Sie ist der technische Schlusspunkt und zugleich der rechtliche Startpunkt der Gewährleistungsfrist.

Plane die Abnahme wie einen eigenen Arbeitsschritt. Gehe gemeinsam mit dem Auftraggeber durch alle betroffenen Räume und Gewerke. Teste sichtbare Anlagen, etwa die Schalter einer Elektroinstallation, die Armaturen einer Sanitärleistung oder die Funktion einer Heizungsregelung. Halte erkennbare Mängel konkret fest.

Was ins Protokoll gehört

Ein brauchbares Protokoll beantwortet sechs Fragen:

  • Welches Projekt: Objektadresse, Auftrag und beteiligte Vertragsparteien.
  • Welche Leistung: Gewerk, Raum, Bauteil und Leistungsposition.
  • Welcher Zustand: Mangel oder vertragsgemäße Ausführung, ohne Spekulation zur Ursache.
  • Welche Belege: Fotos, Messwerte, Pläne und ergänzende Notizen.
  • Welche Erklärung: Abnahme ohne Vorbehalt, Abnahme mit Vorbehalt oder keine Abnahme.
  • Wer erhält es: Auftraggeber, Bauleitung und zuständige Person im Betrieb.

Formuliere nicht „Fliesen schlecht“. Schreibe etwa: „Hohlstelle an der Wandfläche hinter dem Waschtisch, dritte Fliesenreihe von links, Foto 17 zugeordnet.“ So kann später jeder erkennen, worüber gesprochen wurde.

Die Abnahme kann ausdrücklich erfolgen, sie kann sich aber auch aus dem Verhalten des Auftraggebers ergeben. Wer die Leistung entgegennimmt und als vertragsgemäß akzeptiert, setzt damit einen wichtigen rechtlichen Punkt. Gerade bei einem bekannten Mangel muss der Auftraggeber seine Rechte für genau diesen Mangel ausdrücklich vorbehalten, sonst können Rechte auf Nacherfüllung, Minderung, Rücktritt oder Selbstvornahme verloren gehen. Das erläutert PSP zum Vorbehalt bei der Abnahme.

Nutze eine feste Vorlage, etwa ein Abnahmeprotokoll für Bauleistungen. Lass alle Beteiligten unterschreiben, verteile das Protokoll zeitnah und bewahre es zusammen mit den Projektfotos auf. Ein Protokoll, das erst Wochen später aus Erinnerungen entsteht, taugt deutlich weniger als ein lesbarer Eintrag direkt am Termin.

Wann gilt die kurze 2-Jahres-Frist statt der Bauwerksfrist

Die Frage „Wie lange gilt die Gewährleistung am Bau?“ ist zu grob. Zuerst musst Du klären, ob Deine Leistung überhaupt als Arbeit an einem Bauwerk gilt. Die lange Bauwerksfrist greift nicht automatisch, nur weil Du auf einer Baustelle gearbeitet hast.

Nach BGB verjähren Mängelansprüche bei einem Bauwerk grundsätzlich in fünf Jahren ab Abnahme. Für andere Werkleistungen gelten meist zwei Jahre. Bei der VOB/B bestehen zusätzlich besondere Zuordnungen, etwa für viele maschinelle oder elektrotechnische Anlagen.

Das OLG Celle stellte in der hierzu herangezogenen Entscheidung klar, dass Reparaturen nur dann unter die fünfjährige Frist fallen, wenn der Gegenstand dauerhaft mit dem Gebäude verbunden ist und die Leistung in Bedeutung und Aufwand einer Neuerrichtung vergleichbar ist. Ein einzelnes Bauteil einer Heizungsanlage, etwa eine Wärmepumpe, kann dagegen regelmäßig der zweijährigen Frist zugeordnet werden. Die Einordnung der Gewährleistungsdauer für Bauleistungen im Handwerksblatt beschreibt diesen praktischen Abgrenzungspunkt.

Vier typische Fälle aus dem Betrieb

  • Sanitär: Du tauschst eine Armatur oder installierst einen Anschluss in einem bestehenden Bad. Das ist nicht automatisch eine Arbeit an einem neuen Bauwerk.
  • Heizung: Ein Heizungsanbau ohne eigenes Fundament und ohne wesentliche Neuerrichtung kann als einzelne Werkleistung gelten.
  • Elektro: Du ziehst Leitungen in einem bestehenden Gebäude und erweiterst die Anlage, ohne ein neues Bauwerk zu schaffen. Die Einordnung hängt von Umfang und Vertragsinhalt ab.
  • Dach: Du reparierst einzelne Stellen, ohne in die Tragkonstruktion einzugreifen. Eine solche Reparatur ist anders zu bewerten als eine umfassende Neuerrichtung des Dachs.
Gewerk / Leistung Einordnung Frist
Neubau eines Bauwerks Arbeit an einem Bauwerk Nach BGB grundsätzlich 5 Jahre
Reparatur eines einzelnen Bauteils Andere Werkleistung, abhängig von Umfang und Vertragsinhalt Meist 2 Jahre
Einzelne elektrotechnische Anlage nach VOB/B Besondere VOB/B-Zuordnung möglich 2 Jahre
Vom Feuer berührte Teile einer Feuerungsanlage nach VOB/B Besondere VOB/B-Zuordnung 2 Jahre

Die Leistungsbeschreibung entscheidet mit

Schreibe im Angebot nicht nur „Heizung erneuern“. Beschreibe, ob Du eine bestehende Anlage reparierst, einzelne Komponenten austauschst oder eine komplette Anlage einschließlich Fundament, Leitungsnetz und technischer Einbindung errichtest. Ergänze den Bauteilbezug im Abnahmeprotokoll und trage die vereinbarte Frist nachvollziehbar ein.

So verhinderst Du nicht jeden Streit. Du sorgst aber dafür, dass im Streitfall nicht erst rekonstruiert werden muss, welche Leistung tatsächlich geschuldet war.

Mängeldokumentation und Fristenkontrolle Schritt für Schritt

Mängelverwaltung funktioniert nur, wenn jeder Vorgang einen Eigentümer, einen Zeitpunkt und einen nächsten Schritt hat. Ein Foto allein reicht nicht. Der Monteur muss festhalten, wo der Mangel liegt, wann er ihn gesehen hat und welchem Auftrag er zugeordnet ist.

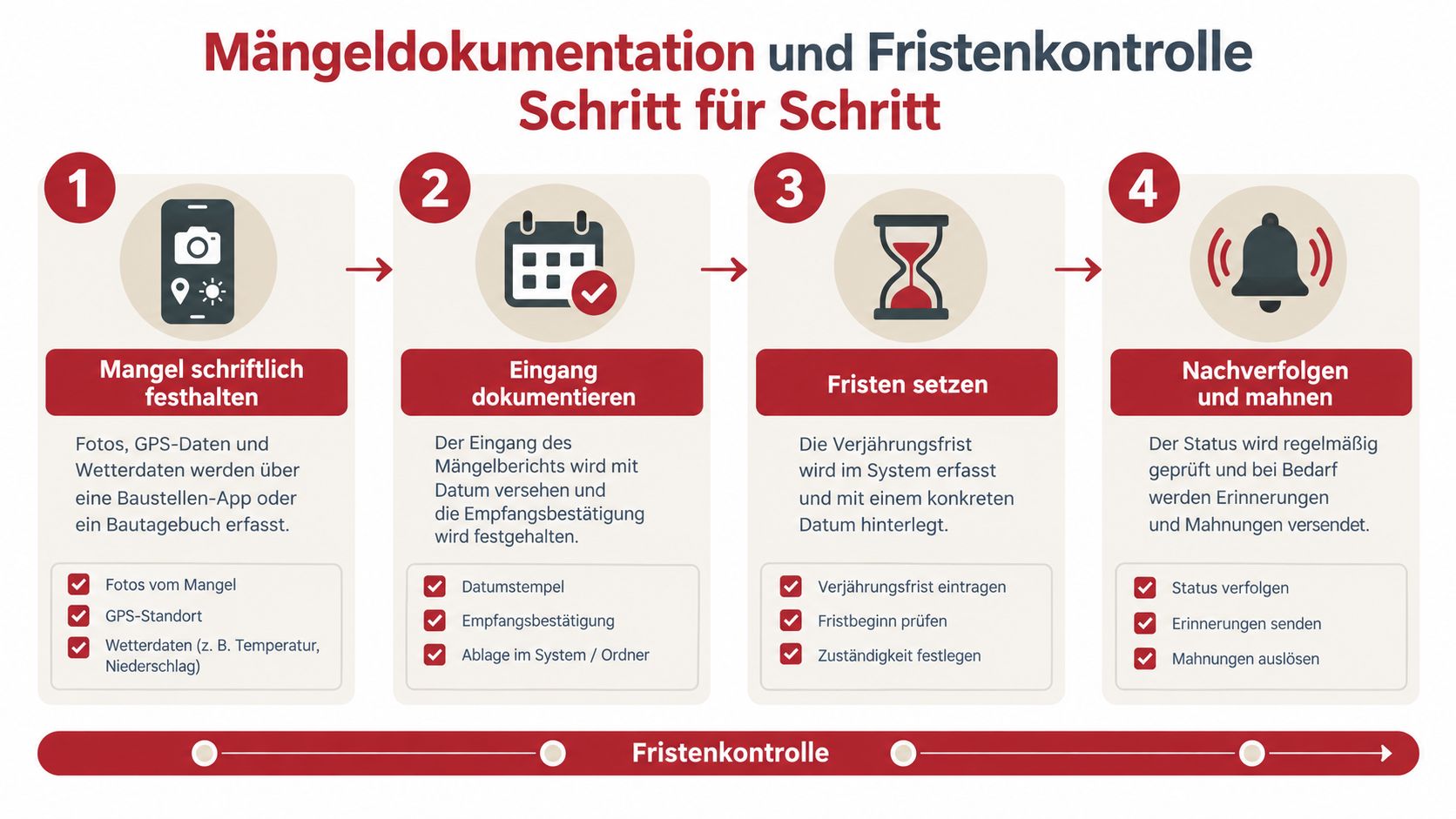

Eine Infografik mit vier Schritten zur systematischen Mängeldokumentation und Fristenkontrolle bei Bauprojekten für eine professionelle Mängelverwaltung.

Die sechs Schritte im Alltag

  1. Mangel schriftlich festhalten: Nutze eine Baustellen-App oder ein Bautagebuch. Fotografiere den Zustand, notiere Raum, Bauteil und Tätigkeit. GPS- und Wetterdaten können ergänzen, was auf der Baustelle passiert ist.
  2. Eingang dokumentieren: Erfasse, wann die Kundenmeldung eingegangen ist. Weise sie dem Projekt, der Objektadresse und dem zuständigen Gewerk zu.
  3. Frist setzen: Trage Abnahmedatum, erwartetes Verjährungsende und letzte Reaktion in den Fristenkalender ein. Bei VOB/B-Fällen prüfst Du zusätzlich, ob besondere Fristen oder eine Nachbesserung eine Rolle spielen.
  4. Kunden schriftlich informieren: Bestätige den Eingang, beschreibe Deine vorläufige Einschätzung und vereinbare den nächsten Termin. Eine sachliche Mängelanzeige nach VOB hilft als Grundlage, ersetzt aber keine Prüfung des konkreten Vertrags.
  5. Begehung und Nachbesserung dokumentieren: Halte die gemeinsame Begehung mit Fotos fest. Führe während der Arbeiten ein eigenes Bautagebuch, besonders wenn andere Gewerke beteiligt sind.
  6. Abschluss melden: Dokumentiere, was erledigt wurde, und lass Dir die Abnahme der Nachbesserung bestätigen. Bleibt der Kunde bei einer Beanstandung, muss auch das ins Protokoll.

Schreibe die Ursache nicht vorschnell fest. Beschreibe zuerst den sichtbaren Zustand und sichere die Belege, bevor Du eine technische Bewertung abgibst.

Eine zentrale Plattform bündelt diese Schritte besser als verstreute Chatverläufe, Papierordner und Fotos auf privaten Handys. Für einen Malerbetrieb kann das der Nachweis zum Untergrund sein, für einen SHK-Betrieb die Fotokette einer Leitungsverbindung und für einen Elektrobetrieb die Zuordnung einer Messung zum Stromkreis.

Die BMJV-Untersuchung zur Absicherung von Bestellern zeigt, dass 46 % der Mängelrügen bereits in den ersten sechs Monaten nach Abnahme eingehen. Die Untersuchung des BMJV macht damit einen klaren Praxispunkt sichtbar: Gerade nach der Abnahme darf die Projektakte nicht geschlossen werden.

Gewährleistung und Garantie sauber trennen

Im Kundengespräch werden Gewährleistung und Garantie oft vermischt. Das führt zu falschen Erwartungen auf beiden Seiten.

Gewährleistung beschreibt Deine gesetzliche Pflicht, für Mängel innerhalb der maßgeblichen Verjährungsfrist einzustehen. Garantie ist eine freiwillige oder herstellerseitige Zusicherung über eine bestimmte Beschaffenheit, Haltbarkeit oder Funktion. Sie steht neben der Gewährleistung und verkürzt diese nicht automatisch.

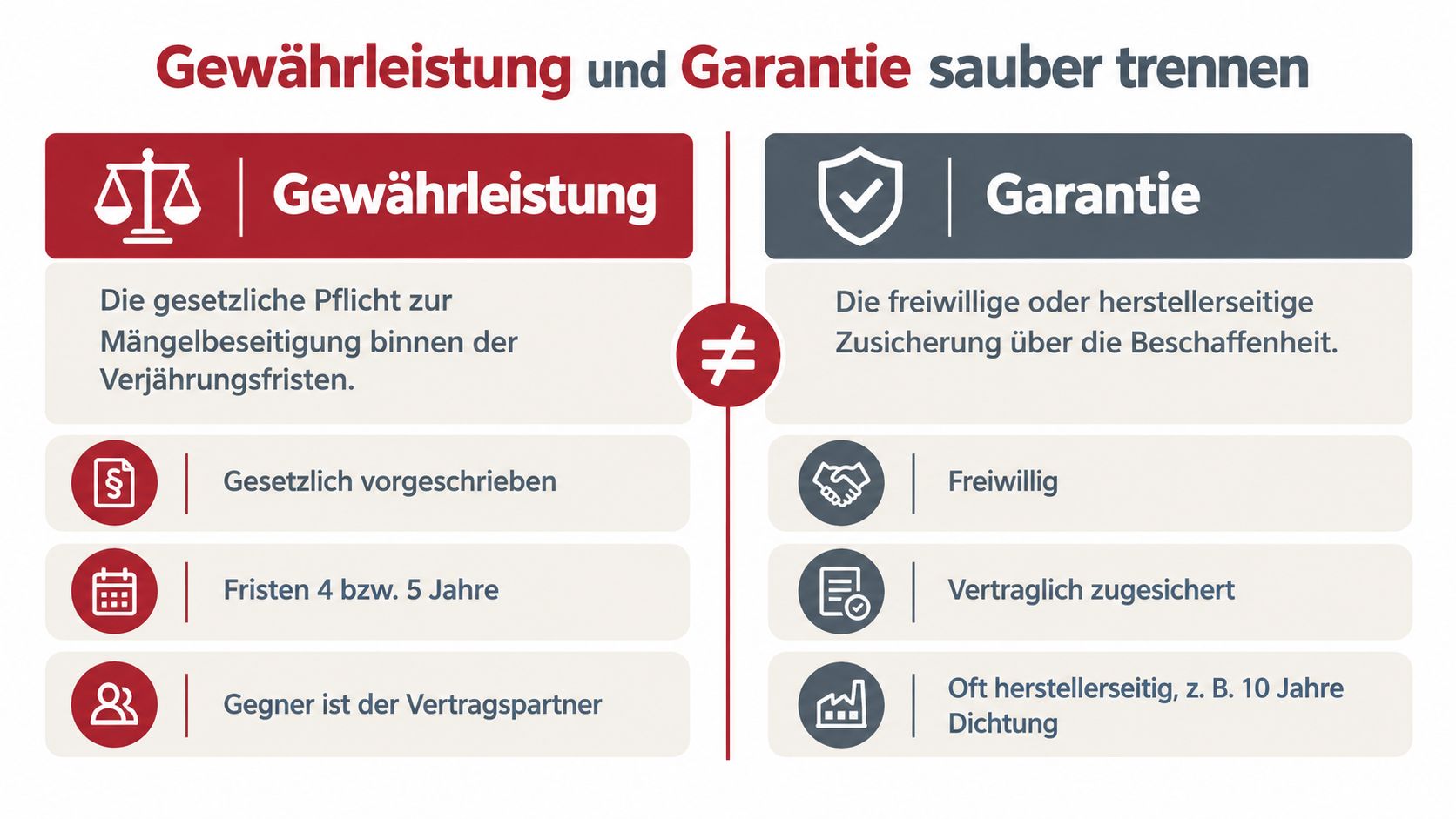

Vergleichsgrafik zwischen der gesetzlichen Gewährleistung und der freiwilligen Garantie für Bauleistungen in übersichtlicher Darstellung.

Typische Irrtümer

  • Garantie gleich Gewährleistung: Nein. Der Vertragspartner bleibt für die gesetzliche Mängelhaftung der erste Ansprechpartner.
  • Garantie beginnt immer bei der Abnahme: Das kann so sein, muss aber aus den Garantiebedingungen hervorgehen. Manche Zusagen knüpfen an andere Zeitpunkte an.
  • Verschleißteile sind immer umfasst: Garantiebedingungen können bestimmte Teile, Nutzungen oder Wartungen ausschließen.
  • Garantie nimmt jede Beweisfrage ab: Auch eine Garantie hat Bedingungen. Du musst prüfen, ob der konkrete Defekt vom Versprechen erfasst wird.
  • Eine Herstellergarantie ersetzt Deine Prüfung: Tut sie nicht. Sie kann eine zusätzliche Anlaufstelle sein, aber sie klärt nicht automatisch Deine vertragliche Verantwortung.

Ein Gespräch, das nicht eskaliert

Sag dem Kunden zuerst, welche gesetzliche Gewährleistung aus dem konkreten Auftrag folgt. Danach prüfst Du, ob eine Hersteller- oder Händlergarantie einschlägig ist. Erst dann entscheidest Du gemeinsam, ob Du selbst nachbesserst, den Hersteller einbindest oder weitere technische Unterlagen brauchst.

So vermeidest Du den Satz „Dafür gibt es doch Garantie“, obwohl der Kunde eigentlich eine gesetzliche Mängelanzeige gegen Deinen Betrieb ausgesprochen hat.

Die wichtigsten Fragen aus der Baupraxis

Muss ein bekannter Mangel bei der Abnahme ins Protokoll

Ja, aus Sicht der Beweissicherung gehört er hinein. Der Mangel muss so beschrieben sein, dass Raum, Bauteil und Erscheinungsbild später wiedererkennbar sind. Wenn der Auftraggeber trotz bekannten Mangels abnimmt, sollte er seine Rechte für genau diesen Mangel ausdrücklich vorbehalten. Ohne Vorbehalt können einzelne Rechte verloren gehen.

Verlängert sich die Verjährung bei arglistigem Verschweigen

Ein arglistig verschwiegener Mangel ist rechtlich anders zu bewerten als ein offen dokumentierter Fehler. Die konkrete Folge hängt vom Einzelfall, Vertrag und Nachweis ab. Behaupte im Gespräch nicht vorschnell, ein Mangel sei verschwiegen worden. Sichere Fotos, Nachrichten, Prüfprotokolle und Aussagen der Beteiligten und hole bei einem ernsthaften Streit rechtlichen Rat ein.

Begründet eine pauschale Zusage zehn Jahre Gewährleistung

Eine pauschale Formulierung im Angebot kann erhebliche Auslegungsfragen auslösen. Sie ist nicht dasselbe wie eine sauber formulierte Garantie mit klaren Bedingungen. Wenn Du eine längere freiwillige Zusage geben willst, beschreibe Leistungsumfang, Beginn, Ausschlüsse und Voraussetzungen eindeutig.

Was passiert bei verweigerter Abnahme

Fordere den Kunden schriftlich auf, die Gründe zu benennen. Trenne wesentliche Beanstandungen von Punkten, die die Nutzung nicht verhindern, und dokumentiere Deinen eigenen Leistungsstand. Eine Abnahmeverweigerung beendet die Beweissicherung nicht. Sie macht sie dringender.

Gibt es immer eine Rügefrist

Nein, diese Frage lässt sich nicht mit einem pauschalen Ja beantworten. Vertragsgrundlage und Leistung bestimmen, welche Anzeige- und Mitwirkungspflichten gelten. Eine schriftliche Mängelanzeige ohne klare Beschreibung verschlechtert Deine Position, weil später unklar bleibt, wann welcher Mangel bekannt war.

Dein nächster Schritt zu weniger Streit am Bau

Standardisiere zuerst Deine Abnahmeprotokolle. Lege danach pro Projekt einen Fristenkatalog an, der Vertragstyp, Leistungsbeschreibung, Abnahmedatum, betroffene Bauteile und offene Mängel enthält.

Bündele die Baudokumentation an einem Ort. Dazu gehören Fotoprotokolle, Bautagebuch, Wetterdaten, Materiallisten, Zeiteinträge und die Chronologie jeder Mängelmeldung. Ein Zeiteintrag der Kolonne sollte nicht losgelöst vom Projekt stehen, sondern mit Objektadresse, Tätigkeit und Arbeitstag verbunden sein.

Was ab morgen praktikabel ist

  • Ein Projektordner: Auftrag, Angebot, Pläne, Nachträge und Abnahmeprotokoll gehören zusammen.
  • Ein Mangel pro Vorgang: Keine Sammelnotiz wie „mehrere Fehler im Bad“, sondern einzelne Einträge mit Ort und Foto.
  • Ein Verantwortlicher: Jeder offene Mangel braucht eine Person und einen nächsten Termin.
  • Eine Fristenübersicht: Abnahme und Verjährungsende müssen sichtbar sein.
  • Ein Abschlussnachweis: Nachbesserung, Kundenrückmeldung und Restpunkte werden gemeinsam abgelegt.

Damit suchst Du bei einer Reklamation nicht mehr in alten Ordnern und privaten Nachrichten. Du kannst dem Kunden zeigen, was vereinbart, ausgeführt, abgenommen und später nachgebessert wurde. Das schafft keine automatische Haftungsfreiheit. Es schafft aber eine nachvollziehbare Beweiskette und entlastet die Auftragsabwicklung.

Beginne heute mit einem laufenden Auftrag. Nimm ein Mehrfamilienhaus, einen SHK-Einsatz oder eine Dachreparatur und prüfe, ob Vertrag, Fotos, Zeiten, Abnahme und Mängelchronologie zusammen auffindbar sind. Wenn nicht, ist das der erste Prozess, den Du ordnen solltest.


Craftivo bündelt Angebote, Projekte, Zeiterfassung, Plantafel und Baustellendokumentation mit Fotos, Notizen und Mängeln am Auftrag. Du kannst Craftivo für Deine Abnahmen und Mängelprozesse nutzen und craftivo 14 Tage kostenlos testen.

Weniger Büro. Mehr Überblick. Mehr Baustelle.

craftivo bringt Angebote, Rechnungen und Zeiterfassung in eine App — für Handwerksbetriebe, die im Alltag schneller fertig werden wollen.

craftivo kostenlos testen
